秉承水建精神,彰显公司形象,武强县2014年地下水超采综合治理石津灌区大田南干一分干地表水灌区项目第十一标段工程,现在正如火如荼的进行施工当中。全线总长23公里,涉及4个乡镇,总计8个村庄的耕地灌溉渠道,分为渠道衬砌以及渠道小型建筑物工程,自2014年进行部分土方回填施工后,2015年施工任务主要为土方回填、土方开挖、渠道混凝土衬砌以及渠道小型建筑物工程。
工程主要难点在于:工期紧、任务重。按照武强县水利局要求,必须在2015年4月20日完成全部工程的施工。还有部分工程的协调问题,如甲方未能解决,不列入验收范围等。为了保证施工进度,项目部决定增加施工人数以及机械,并且规定早上6点吃饭,7点准时进行混凝土衬砌,晚上下班时间为19点,中午吃饭时间不得超过半小时,保证每天衬砌时间最少为11个小时。原计划每天最低保证500米衬砌的工作量,两支队伍一起施工,后经公司技术管理人员协商,认为进度还是慢,便在原计划基础上增加了一支队伍进行夜间施工。为了抓进度,大家忘记了天气干燥带来的口渴,多风的季节,弄得每个人浑身脏兮兮的,迷住眼睛,吃了土都是再正常不过的事情。每天晚上7点30吃过晚饭后,工地技术人员及管理人员都会准时开例会,大家坐在一起讨论今天的施工进度如何、施工中发现的问题及如何解决的办法还有第二天的工作安排。会议时长不定,有时一讨论就讨论到了深夜。累了一天的身子,终于可以躺在床上放松一下的时候,却全无睡意,满脑子想的还是琢磨施工图纸和思考工地的事情。技术员边志鹏在测量放线时,不小心把脚给扭伤了,所谓伤筋动骨一百天,可是为了不耽误施工进度,他仍然坚持继续工作。还有王冠雄新婚刚过,就赶忙回到工地上班,婚假期间也不放松工作业务,每天电话联系工地情况,生怕耽误了工程进度。王枫由于长期在工地施工的原因,不管是身体还是精神上都是一种消耗,在工地上班还要喝着中药调理身体。公司的小伙子们从不叫苦,觉得自己年轻,有的是劲头,大家在一起讨论时,经常会说:“活再不好干,也不能丢了水建精神啊!凡事十分,尽力十分,心安就好。”
工程还有另外一个难点在于:没有准确的设计图纸作为依据进行施工。工程分为1条支渠、6条斗渠、以及众多农渠,施工线路较长,穿越村庄较多,有时一条渠道穿越2至3个村庄,每个村庄要求进行的施工线路不能够进行统一,并且在14年底,部分村庄村干部换届选举后,人员部分进行变化,新老村干部对施工的想法不同或者不能良好的交接,也给施工带来了一定的难度,所以项目部采用边协调、边设计、边施工的方法进行施工,每一条渠道的测量及放线工作基本不下于8次,施工技术人员王枫、边志鹏、王冠雄的工作量,相应的也都加大了,他们本着认真、务实的态度,每天开着自己的车奔波在不断变更、不断重复的施工线路上。

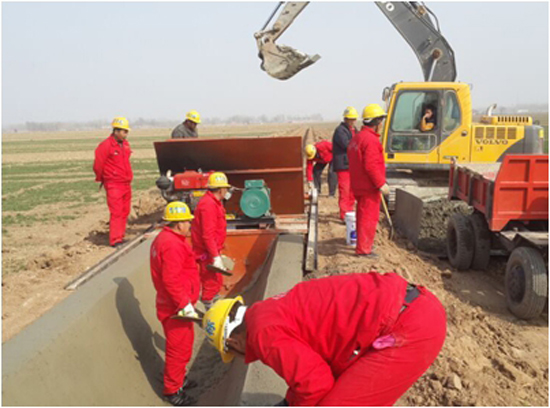

为了保证施工质量以及施工安全,项目部还严格要求施工人员统一着装、统一佩戴安全帽,施工机械专人指挥。配备两台洒水车,对浇筑完成的混凝土进行养护,以及对施工临时道路进行洒水扬尘处理。
作为公司众多的工程之一,他们放下个人的得失,以认真、务实的态度进行施工,努力完成施工任务,体现并继承了众多水建人点滴积累起来的水建精神。正如古训所云,但行好事,莫问前程。
|
|
|
|
